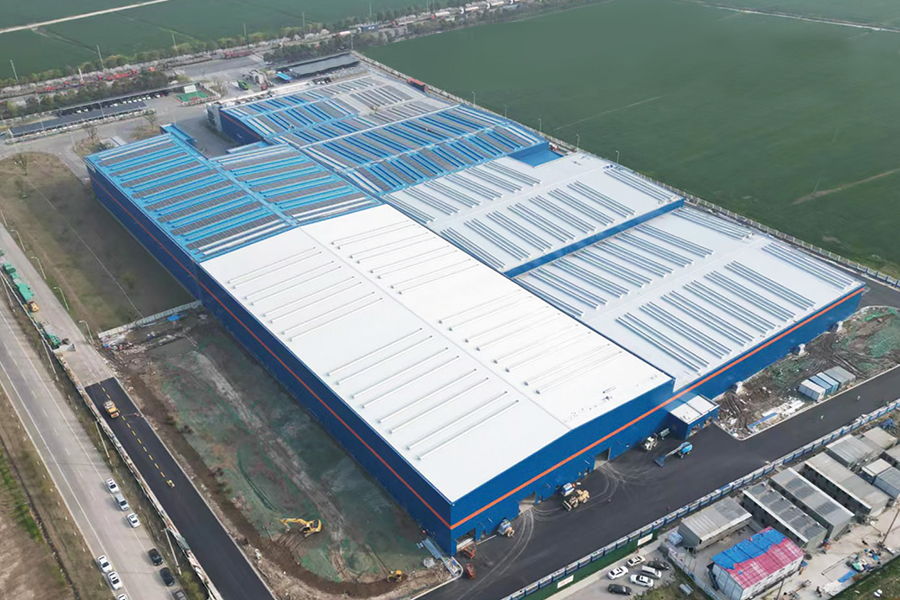

Nome del progetto: Progetto di ampliamento della scheda del veicolo leggero per nuove energie – Edificio dell'impianto di produzione 3
Descrizione del progetto:
Lo stabilimento produttivo è composto da due zone. La zona D ha una lunghezza di 144 m ed una larghezza di 90,125 m, con un'altezza massima di colmo di 15,9 m ed un'altezza massima di gronda di 13,35 m. La zona C ha una lunghezza di 132 m ed una larghezza di 72 m, con un'altezza di colmo di 18,6 m ed un'altezza di gronda di 16 m. Il consumo totale di acciaio del progetto è di circa 2.200 tonnellate.
Il progetto adotta un sistema strutturale in acciaio con pilastri e travi. Vengono utilizzati due tipi di basi di colonna:
Basi di colonne fisse con tirafondi;
Fondazioni tascabili (con incavi).
Le colonne in acciaio sono colonne in acciaio con sezione ad H. Vengono adottate due tipologie di travi del tetto:
Travi in acciaio a struttura solida;
Travi in acciaio del tipo a traliccio.
I rinforzi del tetto e quelli tra le colonne sono disposti sia in direzione trasversale che longitudinale per formare un sistema stabile di telaio in acciaio.
Il sottofondo è costituito da terreno di fondazione compattato, uno strato di pietrisco compattato (zavorra) di 300 mm di spessore e uno strato di copertura in calcestruzzo C15 di 100 mm di spessore. La capacità portante ammissibile della fondazione è di 8 t/m². Il sito è in piano e non sono presenti ostacoli come linee elettriche ad alta tensione attorno al sito.
Il sistema di copertura è costituito da pannelli metallici a doppio strato con lana termoisolante. Il sistema a parete è costituito da una struttura in acciaio con pannelli sandwich in lana di roccia.
Sfide del progetto:
Il progetto comprende campate singole superiori a 36 m, il che lo classifica come un progetto ad alto rischio che supera una certa scala. Prima della costruzione sono necessarie la revisione e l'approvazione di esperti e le operazioni di sollevamento devono essere eseguite rigorosamente in conformità con il piano di sollevamento approvato. Inoltre, i tempi di costruzione erano estremamente serrati. A causa dei requisiti di processo, il proprietario ha richiesto il completamento entro 30 giorni di circa 23.000 m² di costruzione principale in acciaio strutturale e di circa 10.000 m² di installazione interna dei pannelli del tetto. Alla fine, il team di progetto ha completato le attività di cui sopra in 25 giorni garantendo qualità, quantità e sicurezza e ha ricevuto elogi unanimi da parte del cliente.
